您现在位置:题库练习> 软考中级> 系统集成项目管理工程师> 浏览试题
[阅读分析]

【2015年11月】

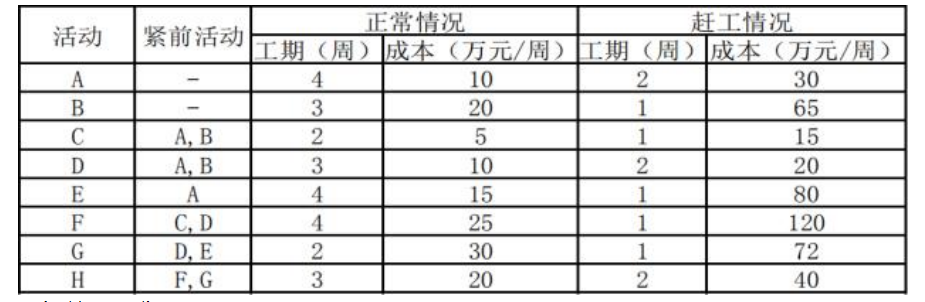

某项目由A、B、C、D、E、F、G、H活动模块组成,下表给出了各活动之间的依赖关系,以及它们在正常情况和赶工情况下的工期及成本数据。假设每周的项目管理成本为10万元,而且项目管理成本与当周所开展的活动多少无关。

第1小题、【主观题】

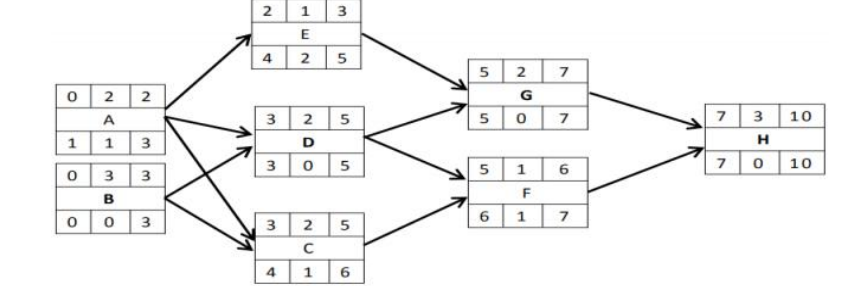

找出项目正常情况下的关键路径,并计算此时的项目最短工期和项目总体成本。

第2小题、【主观题】

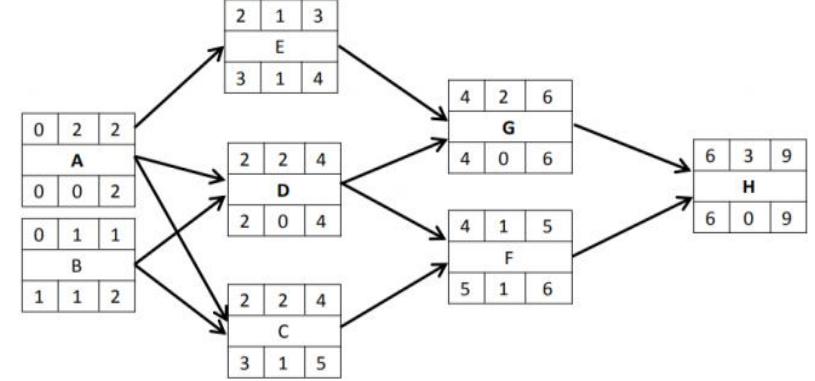

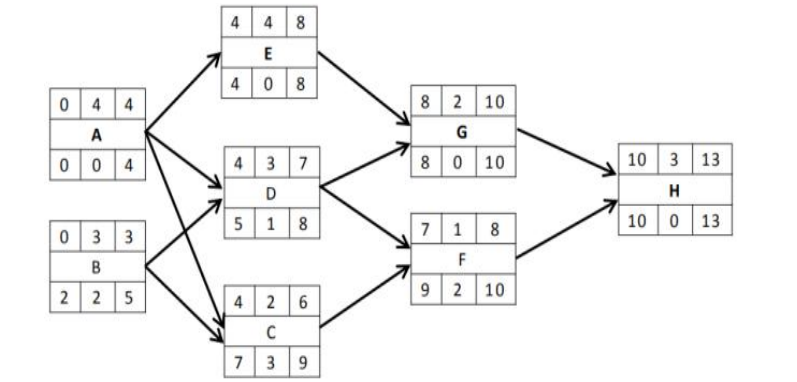

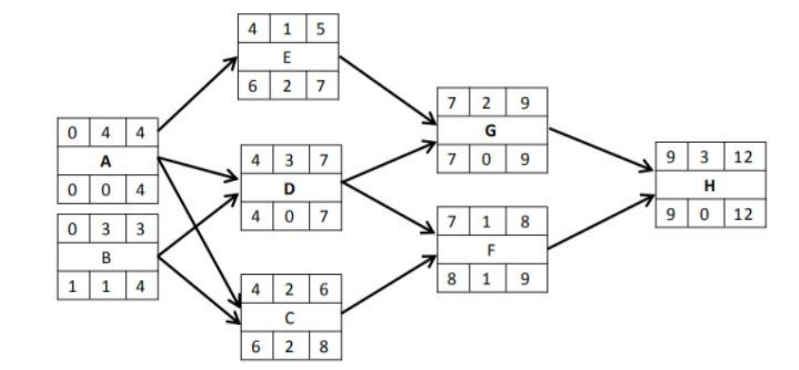

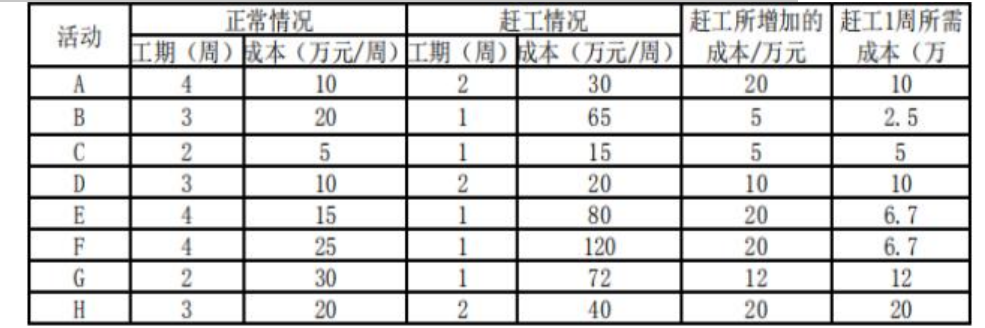

假设项目必须在9周内(包括第9周)完成,请列出此时项目中的关键路径,并计算此时项目的最低成本。

第3小题、【主观题】

在计划9周完成的情况下,项目执行完第4周时,项目实际支出280万,此时活动D还需要一周才能够结束,计算此时项目的PV、EV、CPI和SPI(假设各活动的成本按时间均匀分配)。

收藏 查看答案
