2023年10月28日上午系统集成项目管理工程师计算题(第1批)

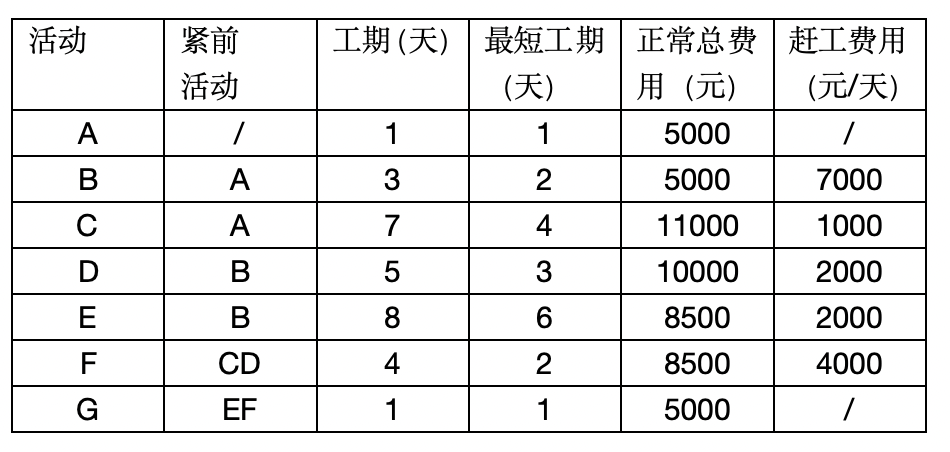

下表为某信息系统项目基本信息

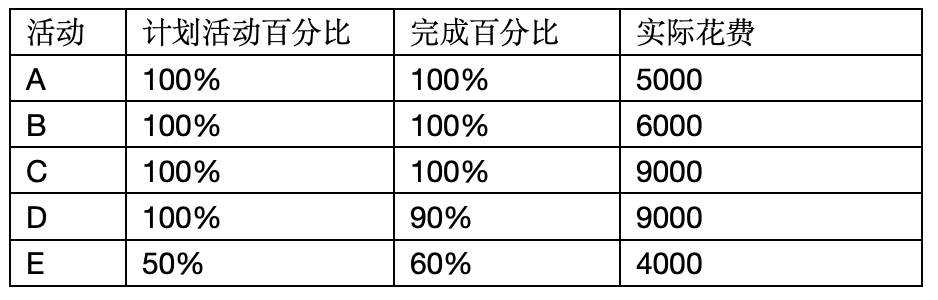

项目执行到第九天时的执行绩效如下:

例如:C活动工期为7天,压缩2天,则C活动的费用=正常费用+赶工费用=11000+1000*(7-5)=13000元。

第1小题、【主观题】

计算项目关键路径、项目总工期,项目BAC

第2小题、【主观题】

计算项目第九天时的SV和CV,并判断项目的绩效情况

第3小题、【主观题】

如果采取纠正措施,项目的EAC是多少

第4小题、【主观题】

结合案例,在项目计划阶段,如果项目想提前2天完工,请回答问题

1)在保证总费用最低的条件下,请问首先压缩哪个活动? 为什么?

2).在1)基础上,给出提前2天完工的整体压缩方案,并计算压缩后的项目总费用。
