【2012年5月】

某公司技术人员人力成本如表1所示。

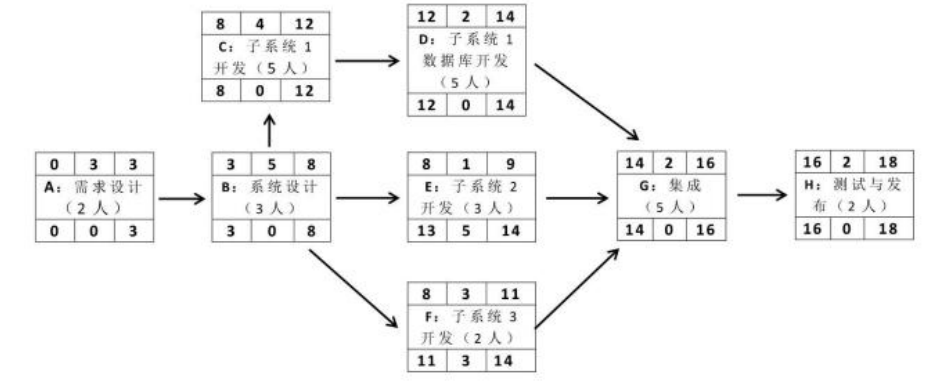

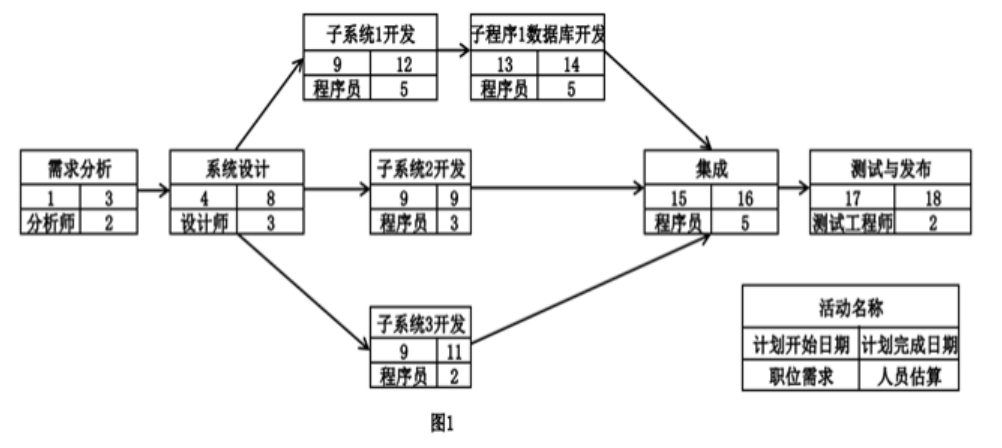

image.png项目经理根据项目总体要求制定了某项目的网络资源计划图(图1所示,单位为日,为简化起见,不考虑节假日)并向公司申请了2名分析师负责需求分析,3名设计师负责系统设计,10名程序员负责子系统开发和集成,2名测试工程师负责系统测试和发布。项目经理估算总人力成本为27400元。

第1小题、【主观题】

请指出项目经理在人力成本的估算中使用了哪些成本估算方法,并详细说明它们的相关概念。

第2小题、【主观题】

第9日的工作结束时,项目组已完成需求分析、系统设计工作,子系统1的开发完成了四分之一,子系统3的开发完成了三分之一,其余工作尚未开展,此时人力部门统计应支付总人力成本9400元。请评价项目当前的进度绩效和成本绩效,给出调整措施,并预测按原计划继续执行所需要的ETC(完工尚需成本)。

第3小题、【主观题】

假设每名项目组成员均可胜任分析、设计、开发、集成、测试和发布工作,在不影响工期的前提下,可重新安排有关活动的顺序以减少项目所需人数,此种情况下,该项目最少需要()人,子系统3的开发最晚应在第(       )日开始。
