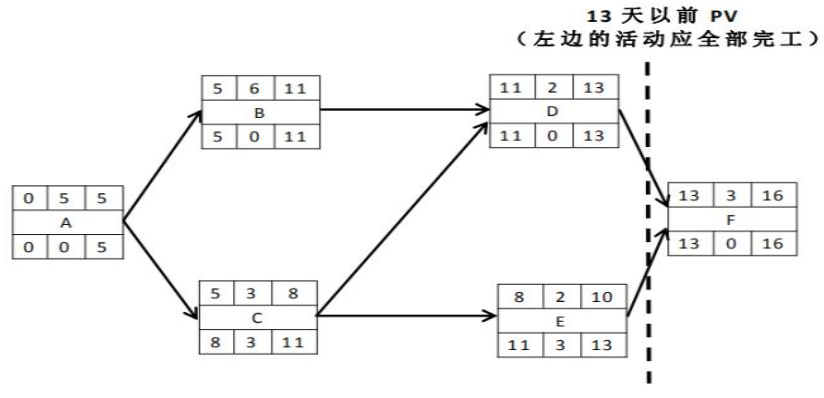

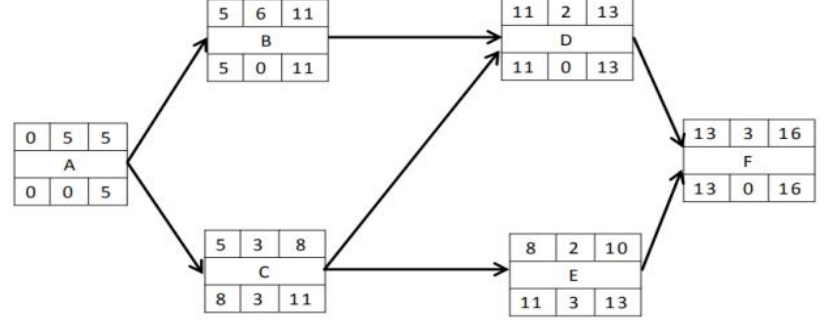

第 1小题:A的工期:(2+5×4+8)÷6=5天;B的工期:(3+5×4+13)÷6=6天
C的工期:(3+3×4+3)÷6=3天;D的工期:(1+1×4+7)÷6=2天
E的工期:(1+2×4+3)÷6=2天;F的工期:(1+3×4+5)÷6=3天
答:关键路径:A-B-D-F,总工期:5+6+2+3=16天。
第 2小题:
C的总时差:11-8=8-5=3;
D的总时差:13-13=11-11=0;(D在关键路径上,不用算也可知总时差为0)
E的总时差:13-10=11-8=3

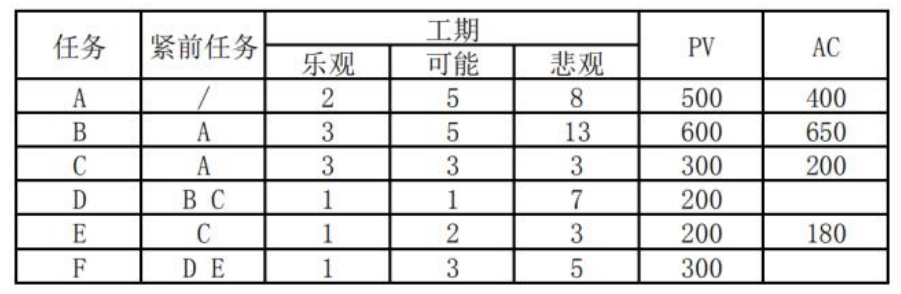

第 3小题:PV(A,B,C,D,E)=500+600+300+200+200=1800元
AC(A,B,C,E)=400+650+200+180=1430元
EV(A,B,C,E*0.5)=500+600+300+200×50%=1500元
CPI=EV/AC=1500/1430=1.05;SPI=EV/PV=1500/1800=0.83
CPI>1,成本节约;SPI<1,进度滞后
第 4小题:①赶工;②快速跟进;
③使用高素质的资源或经验更丰富的人员;④减小活动范围或活动要求;
⑤改进方法或技术,以提高生产效率;⑥加强质量管理及时发现问题,减少返工从而缩短工期
