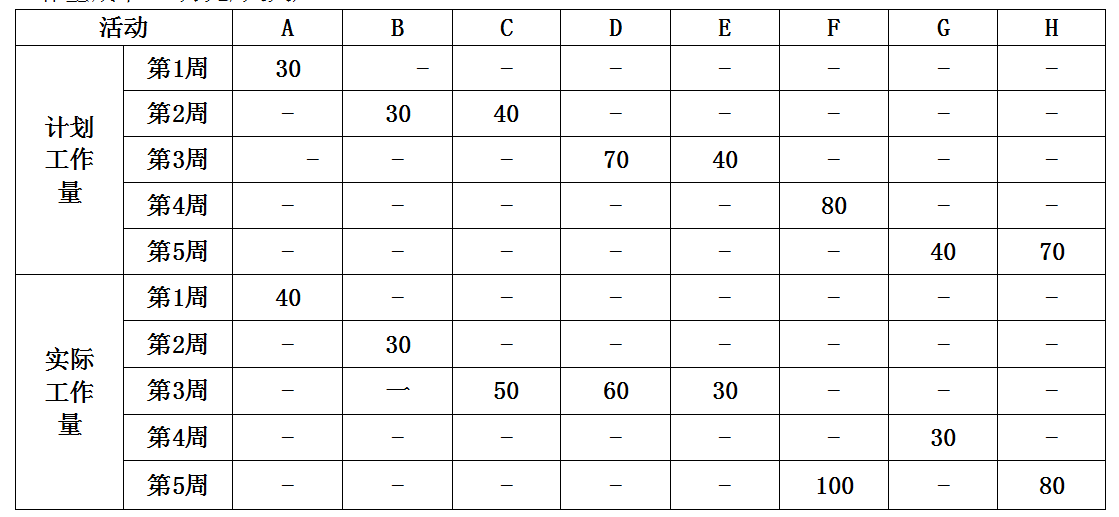

【2022年11月广东卷】下表是一个软件项目在编码阶段各活动的计划和实际完成情况(工作量单位:人天,假设工作量成本:1万元/人天)。

第1小题、【主观题】

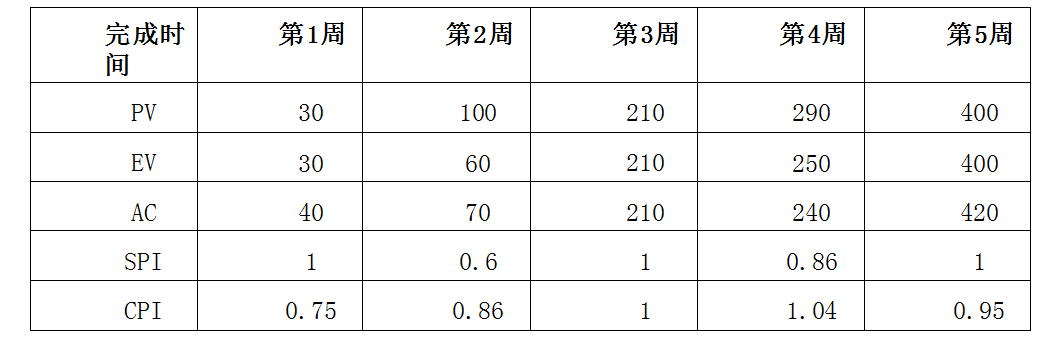

为了实施项目的过程跟踪,项目经理制定了如下过程跟踪表,请补齐表中的数据(PV/EV/AC值保留整数,SPI/CPI保留2位小数,单位:万元)

第2小题、【主观题】

请说明第4周时项目的绩效情况,并说明理由。

第3小题、【主观题】

第4周时,项目经理准备采取如下措施,请指出各措施可能会带来的负面风险

(1)快速跟进

(2)减小活动范围或减低活动要求

(3)改进方法或技术


第4小题、【主观题】

第4周时项目经理认为,照此情况,项目的这种偏差情况还会延续到项目的收尾阶段,项目总成本会发生变化,请计算项目总成本会超出预算多少?(结果保留整数)
