【2020年11月】

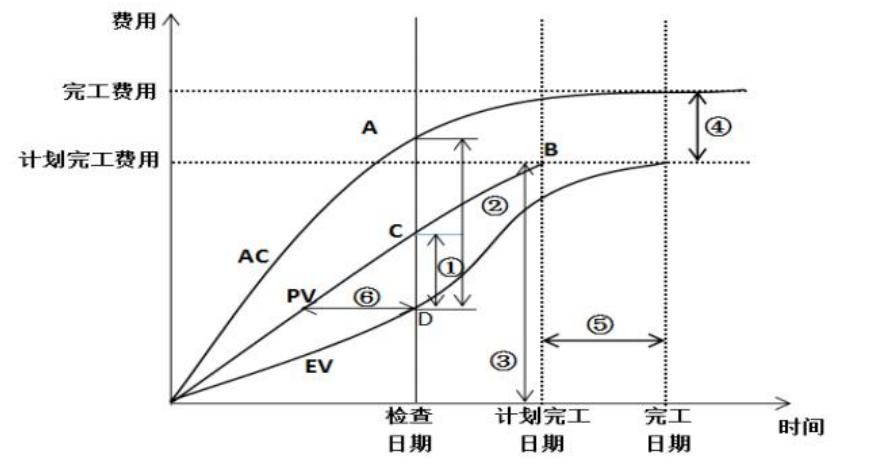

以下是某项目的挣值图,图中A、B、C、D对应的数值分别是600,570,500,450。

结合案例,请将图中的编号①~⑥填写在答题纸的对应栏内。
结合案例,请计算项目在检查日期时的成本偏差(CV)和进度偏差(SV)并判断当时的执行绩效。
结合案例,针对问题2的分析结果,项目经理应该采取哪些措施?
结合案例,如果项目在检查日期时的偏差是典型偏差,请计算项目的完工估算成本(EAC)。
AC=600,PV=500,EV=450;
CV=EV-AC=D-A=450-600=-150;
SV=EV-PV=D-C=450-500=-50;
CV<0且SV<0,所以项目成本超支,进度滞后。
①赶工;
②快速跟进;
③使用高素质的资源或经验更丰富的人员;
④减小活动范围或活动要求;
⑤改进方法或技术,以提高生产效率;
⑥加强质量管理,及时发现问题,减少返工,从而缩短工期。
完工预算BAC对应点B的数值;
EAC=AC+ETC=AC+(BAC-EV)/CPI=600+(570-450)/(450/600)=760
