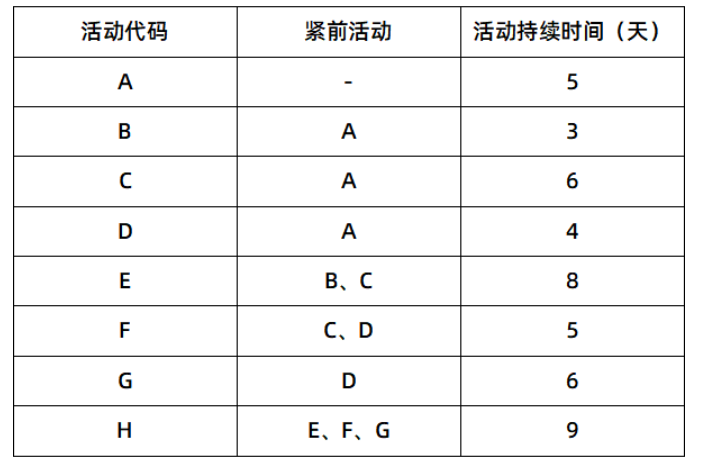

某项目细分为A、B、C、D、E、F、G、H共八个模块,而且各个模块之间的依赖关系和持续时间如下表所示:


第1小题、【主观题】

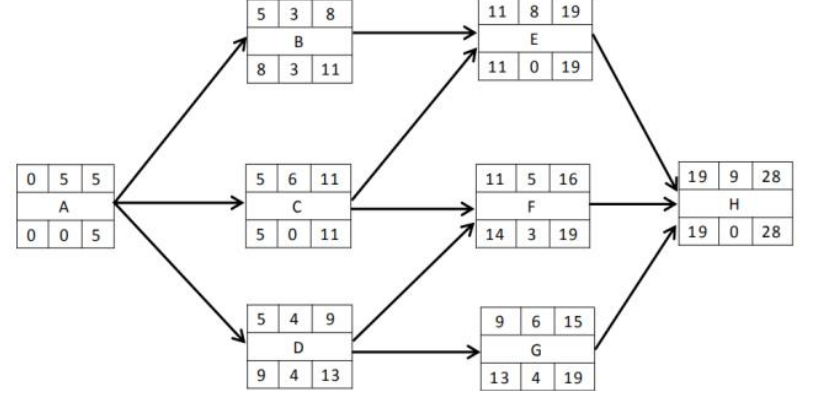

计算该活动的关键路径和项目的总工期。

第2小题、【主观题】

(1)计算活动B、C、D的总体时差。

(2)计算活动B、C、D的自由时差。

(3)计算活动D、G的最迟开始时间。


第3小题、【主观题】

如果活动G今早开始,但工期拖延了5天,则该项目的工期会拖延多少天?请说明理由。

第4小题、【主观题】

请简要说明什么是接驳缓冲和项目缓冲。如果采取关键链法对该项目进行进度管理,则接驳缓冲应该设置在哪里?
