【2022年5月广东卷】

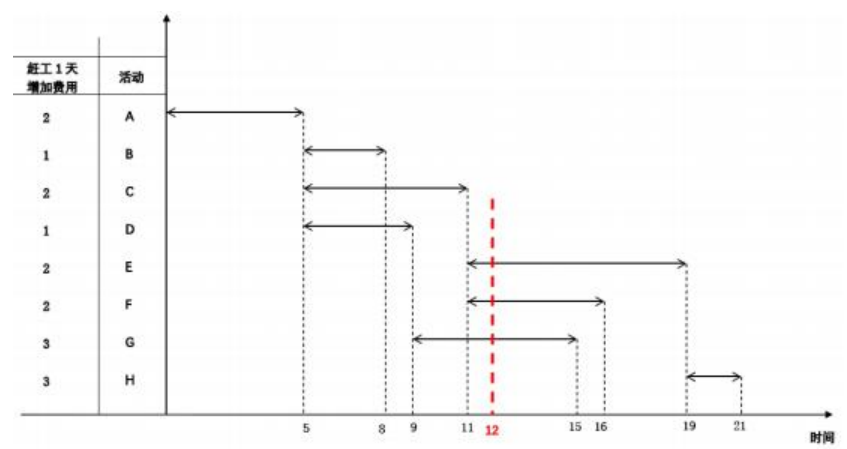

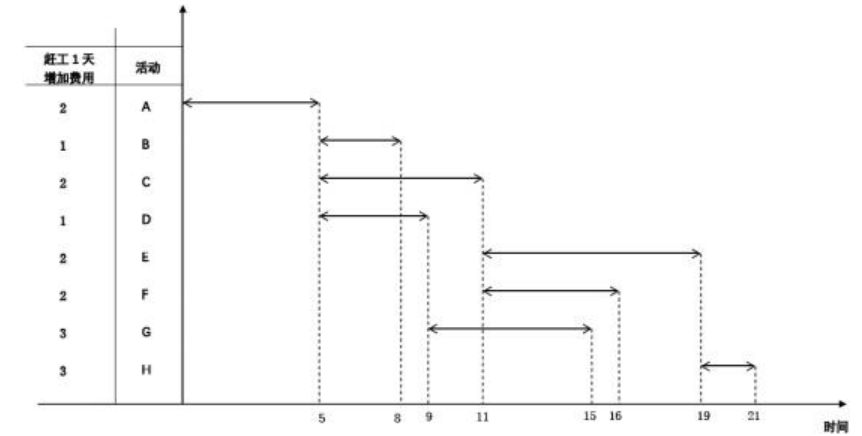

事件1:某项目的甘特图如图所示,项目经理预测了各活动工期缩短一天增加的费用(其中,A活动完成,B、C、D活动才能开始;B、C、D活动均完成,E、F才能开始;费用单位:万元,时间单位:天)

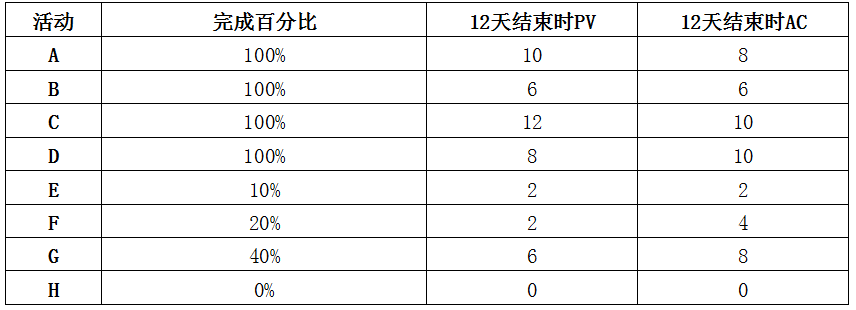

事件2:项目到第12天结束时,项目经理统计了各活动完成情况,如表所示。
结合案例,确定项目的关键路径。
不考虑间接费用和人力资源,项目经理想通过赶工的方式提前一天并成本最低地完成项目,他应该压缩哪些活动的工期?请给出选择依据。
(1)如果活动B拖延4天,项目工期会拖延几天?请说明理由。
(2)基于(1),项目的关键路径是否发生变化?请说明理由。
请根据案例中的项目的表格。计算项目第12天结束时的成本偏差和进度偏差,并判断项目的执行绩效。
