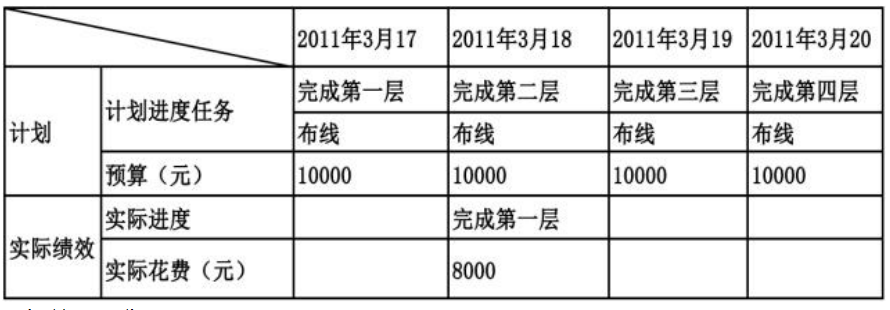

某大楼布线工程基本情况为:一层到四层,必须在低层完成后才能进行高层布线。每层工作量完全相同。项目经理根据现有人员和工作任务,预计每层布线需要一天完成。项目经理编制了该项目的进度计划,并在3月18号工作时间结束后对工作进展情况进行了绩效评估,如下表所示:

第1小题、【主观题】

请计算2011年3月18日时对应的PV、EV、AC、CPI和SPI。

第2小题、【主观题】

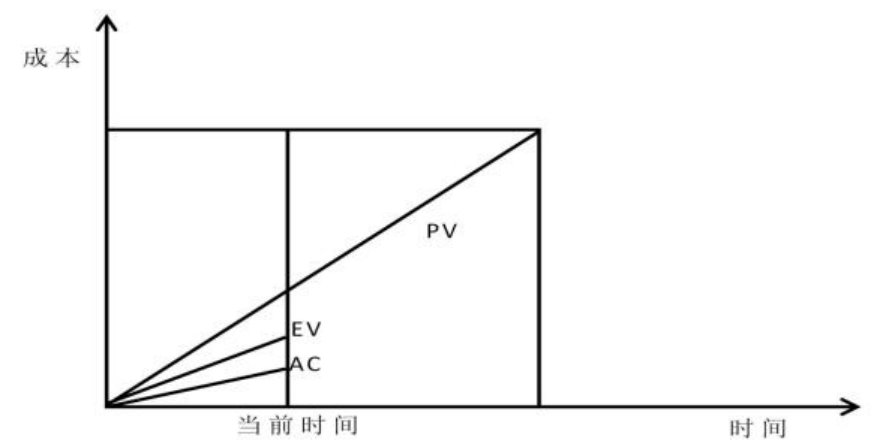

(1)根据当前绩效,在下图中划出AC和EV曲线。(2分)

第3小题、【主观题】

(1)如果在2011年3月18日绩效评估后,找到了影响绩效的原因并予以纠正,请预测此种情况下的ETC、EAC和完工日期(3分)。

(2)如果在2011年3月18日绩效评估后,未进行原因分析和采取相关措施,仍按目前状态开展工作,请预测此种情况下的ETC、EAC和完工日期(3分)。
