2023年10月29日下午系统集成项目管理工程师计算题(第4批)

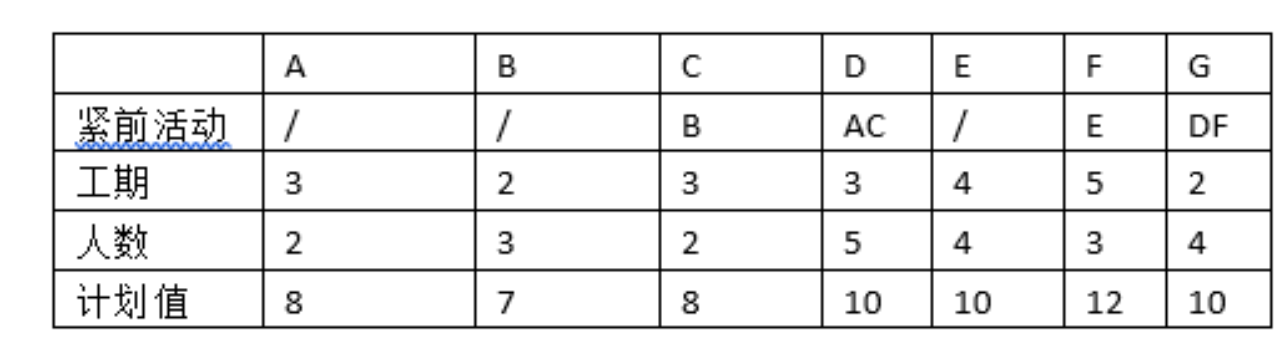

某信息系统项目见下表


第1小题、【主观题】

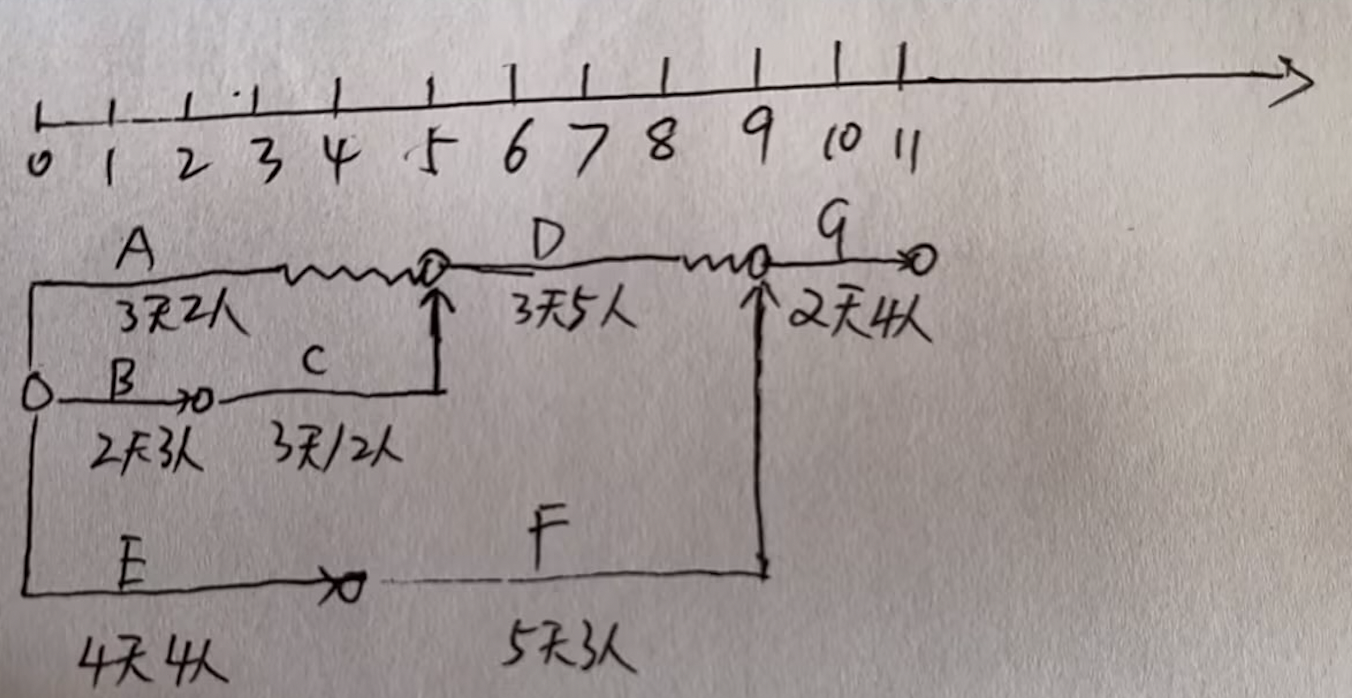

(1)根据项目信息,将时标网络图补充完整。
(2)关键路径、工期、D活动总差


第2小题、【主观题】

已知项目进行到到第9周结束时,实际A、B、C、E已完成,D、F完成了75%,实际花费50万元,请计算当前项目的绩效情况

第3小题、【主观题】

该项目最高峰时需要(1)人,为了减少项目人数,项目经理可以采取(2)的方法,则该项目总人数可以降为(3)人,调整的方法是(4)。

(2)的备选项:A.资源平衡 B.资源平滑
