【2022年11月全国卷】

阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内。

某项目的网络资源计划如图所示,已知每位工程师的日均成本为400元/天。

第1小题、【主观题】

请计算项目的工期及关键路径,并说明活动E最晚应在哪天开始?依据是什么?

第2小题、【主观题】

第9日工作结束时,项目组已完成ABC三项工作,D工作完成了三分之一,E工作完成了二分之一,其余工作尚未开展,此时人力资源管理部门统计总人力成本为9800元。

(1)请给出项目此时的挣值

(2)计算此时项目的SV和CV,并评价项目当前的进度绩效和成本绩效。

第3小题、【主观题】

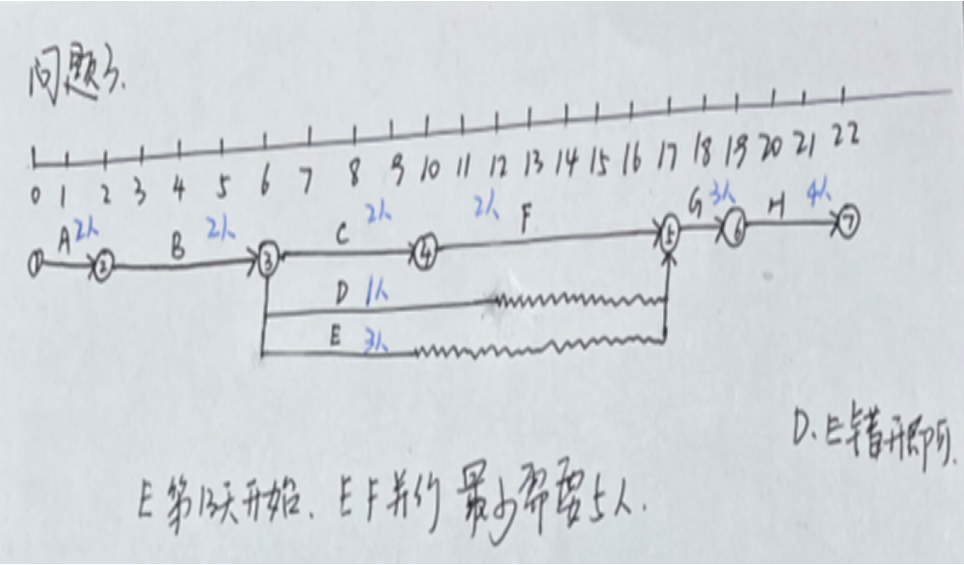

假设每位工程师均可胜任各项工作,在不影响工期的前提下。可重新安排有关活动的顺序以减少项目所需人数。此种情况下,请按照项目的网络资源计划。画出项目的时标网络计划图,并判断该项目最少需要多少人?
