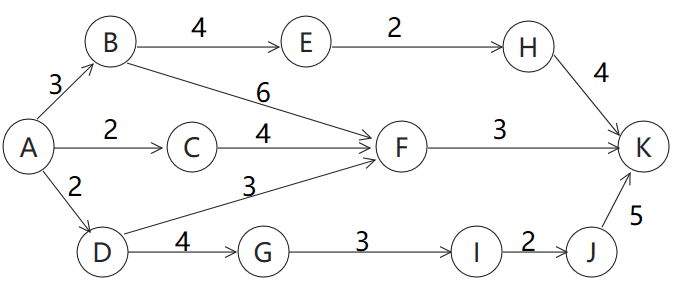

下图为某规划的进度网络图(单位:周),在实际实施过程中活动B-E比计划延迟了2周,活动J-K比计划提前了3周,则该关键路径是(   1   ),总工期是(   2    )。


第1小题、【单选题】

(1)

  • AA-D-G-I-J-K
  • BA-B-F-K
  • CA-B-E-H-K
  • DA-D-F-K
  • 第2小题、【单选题】

    (2)

  • A16
  • B15
  • C14
  • D13
