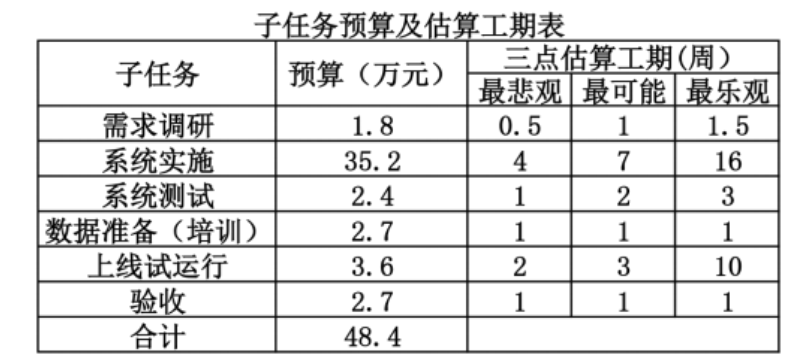

第 1小题:(1)用三点估算方法求每个活动工期,公式:工期=(最悲观+4×最可能+最乐观)/6
需求调研=(0.5+4×1+1.5)/6=1周
系统实施=(4+4×7+16)/6=8周
系统测试=(1+4×2+3)/=2周
数据准备(培训)=(1+4×1+1)/6=1周
上线试运行=(2+4×3+10)/6=4周
验收=(1+4×1+1)/6=1周
(2)标准差公式:标准差=(最长工期-最短工期)/6=(最悲观-最乐观)/6。
系统实施标准差=(16-4)/6=2周
系统测试标准差=(3-1)/6=0.33周
注意!!真题的最悲观和最乐观数值有问题:
最悲观估算出来的工期时间应该花费最长。所以统一认定本题出题数据有误。
由于数学上的标准差必须为正数,所以计算本题的时候,用(最长工期-最短工期)/6计算标准差即可。
第 2小题:分析:计划里“需求调研”工期1周,“系统实施”工期8周。检查时间是第6周周末,所以要求截止到第6周周末的PV、EV、AC。“需求调研”已经完成,“系统实施”正在开工,已开工6-1=5周。
题目说检查发现“需求调研”已经结束,系统实施的工作完成了一半,所以“需求调研”的EV=“需求调研”的总PV,“系统实施”的EV=“系统实施”的总PV×50%。检查点的EV=“需求调研”的EV+“系统实施”的EV。
PV=1.8+(35.2/8)×5=23.8万元
EV=1.8+35.2×50%=19.4万元
AC=1.8+17=18.8万元
SV=EV-PV=19.4-23.8=-4.4万元,小于0
CV=EV-AC=19.4-18.8=0.6万元,大于0
答:项目当前进度落后,成本节约。
注意:可以用CPI、SPI代替CV、SV计算绩效。SV=EV/PV=19.4/23.8≈0.82,小于1,CV=EV/AC=19.4/18.8≈1.03,大于1。
第 3小题:分析:由题意可以判断此偏差不再出现,属于非典型偏差。
由题意得出属于非典型偏差:
EAC=AC+BAC-EV=18.8+48.4-19.4=47.8万元,VAC=BAC-EAC=48.4-47.8=0.6万元
第 4小题:(1)可能造成返工;
(2)增加风险;
(3)可能增加项目成本。
