【2018年11月】

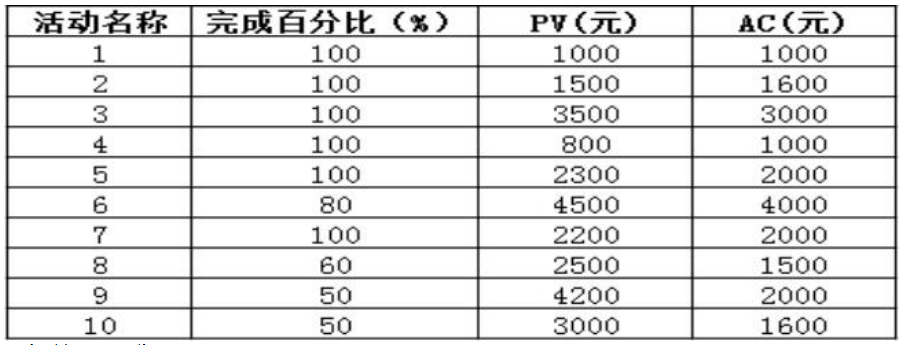

下表给出了某信息系统建设项目的所有活动截止到2018年6月1日的成本绩效数据,项目完工预算BAC为30000元。


第1小题、【主观题】

请计算项目当前的成本偏差CV、进度偏差SV、成本绩效指数CPI、进度绩效指数SPI,并指出该项目的成本和进度执行情况(CPI和SPI结果保留两位小数)。

第2小题、【主观题】

项目经理对项目偏差产生的原因进行了详细分析,预期未来还会发生类似偏差。如果项目要按期完成,请估算项目中的ETC(结果保留一位小数)。

第3小题、【主观题】

假如此时项目增加10000元的管理储备,项目完工预算BAC如何变化?

第4小题、【主观题】

以下成本中,直接成本有哪三项?间接成本有哪三项?(从候选答案中选择正确选项,将该选项编号填入答题纸对应栏内,所选答案多于三项不得分)。

A.销售费用

B.项目成员的工资

C.办公室电费

D.项目成员的差旅费

E.项目所需的物料费

F.公司为员工缴纳的商业保险
