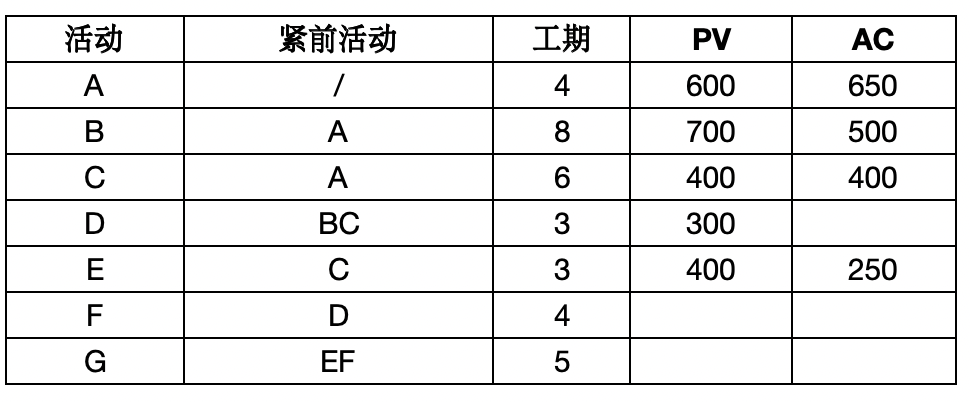

第 1小题:关键路径: ABDFG [2分]
总工期24天[2分]
第 2小题:PV=600+700+400+300+400=2400元
EV=A+B+C+50%E=600+700+400+50%x400=1900元
AC=650+500+400+250=1800元
CV=EV-AC=1900-1800=100元
SV=EV-PC=1900-2400=-500元
由于CV>0,成本节约,SV<0,进度滞后
第 3小题:C的总浮动时间: 2
D的总浮动时间: 0
E的自由浮动时间:6
第 4小题:(1) 赶工,投入更多的资源或增加工作时间,以缩短关键活动的工期;
(2)快速跟进,并行施工,以缩短关键路径的长度;
(3)使用高素质的资源或经验更丰富的人员;
(4)减小活动范围或降低活动要求;
(5)改进方法或技术,以提高生产效率;
(6)加强质量管理,及时发现问题,减少返工,从而缩短工期。
