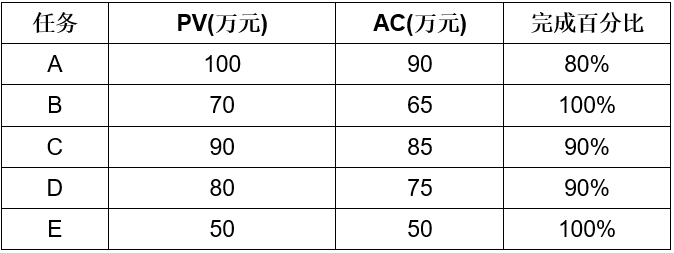

第 1小题:PV=100+70+90+80+50=390万元
AC=90+65+85+75+50=365万元
EV=100×0.8+70+90×0.9+80×0.9+50=353万元
SV=EV-PV=353-390=-37,SV<0,项目进度落后。
CV=EV-AC=353-365=-12,CV<0,项目成本超支。
第 2小题:(1)快速跟进,并行施工,以缩短关键路径的长度,并且不额外增加新的成本。
(2)使用高素质的资源或经验更丰富的人员。
(3)在客户同意的前提下,减小活动范围或降低活动要求。
(4)改进方法或技术,以提高生产效率。
(5)加强质量管理,及时发现问题,减少返工,从而缩短工期。
(6)找出成本超支较严重的工作,对其进行细化分析,找出成本超支的原因。
(7)针对不同的超支原因,采取对应的解决措施。例如:减少不必要的工作、优化工作流程提高效率、削减不必要的资源。
(8)定期对项目的成本绩效进行评估,及时按情况进行调整。
第 3小题:BAC=390万元
非典型情况下EAC=BAC+AC-EV=390+365-353=402万元。
