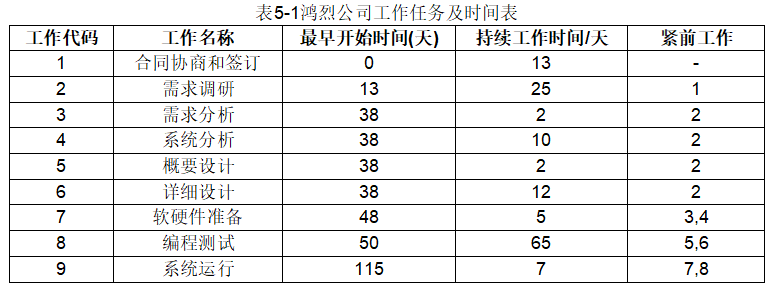

【进度题10】鸿烈公司接到一份新软件开发任务,用户希望公司做一个工作计划表,为合同签订做准备。表5-1是鸿烈公司制定的工作任务分解及工作计划时间表。

(4分)请根据表5-1的项目描述,画出以最早开始时间的项目里程碑甘特图(并标明逻辑关系)。

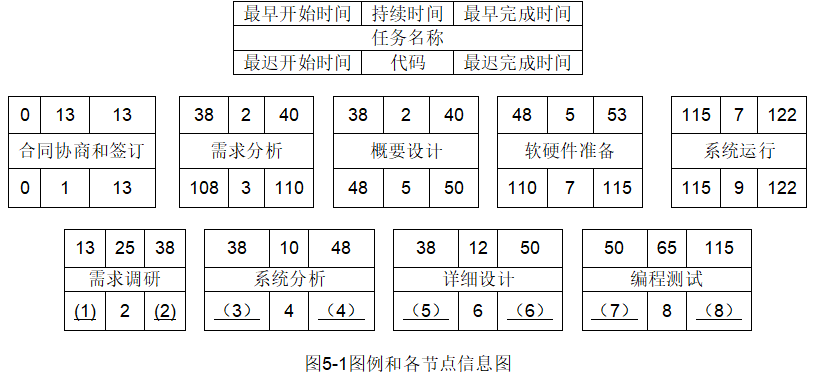

(4分)请根据表5-1和图5-1,计算工作代码为2、4、6、8的最晚开始时间和最晚完成时间并填写(1)~(8)空。图例及各节点信息如下:
(1)___(2)___(3)___(4)___(5)___(6)___(7)___(8)___

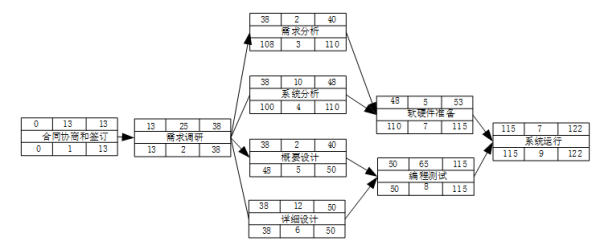

(7分)请根据表5-1和图5-1,将工作代码为2~8的节点放在工作代码为1和9的节点之间,并用箭线相连,完成该任务的网络图。
