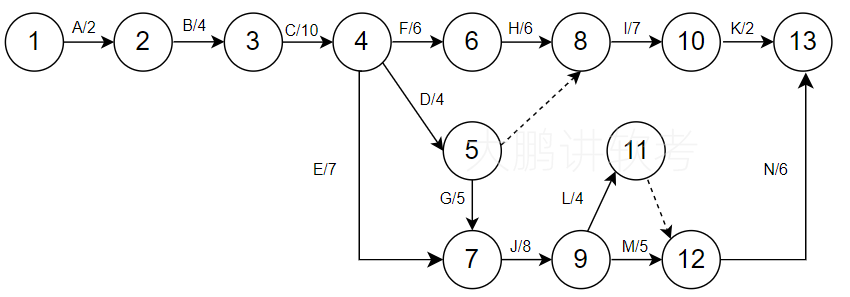

【进度题02】刘经理负责某公司一个电子商务网站建设的项目管理工作。为了更好地对该项目的开发过程进行监控,保证项目顺利完成,刘经理拟采用网络计划技术对项目进度进行管理,图2-1为该项目的网络进度计划图,表2-1为项目各项作业正常工作与应急工作的时间和费用。
图2-1 项目的网络进度计划图

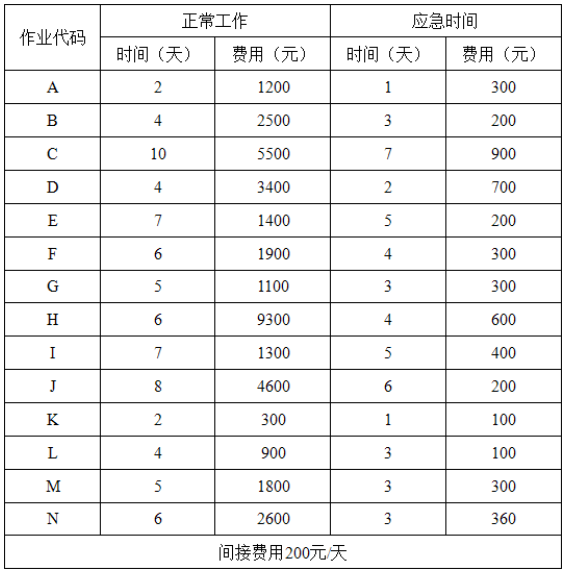

表2-1 项目各项作业正常工作与应急工作的时间和费用
(3分)运用网络图,确定该项目的关键路径为______。
(2分)项目完成的总工期为______天。
(7分)根据项目要求,工期缩短到38天完成,需要调整工作计划。按照时间-成本平衡法的目标,请给出具体的工期压缩方案并计算需要增加的最少费用:最优压缩的作业依次是(1)___压缩(2)___天,(3)___压缩(4)___天,(5)___压缩(6)___天;项目缩短工期增加成本最少(7)___元。
(3分)工期缩短到38天,财务部重新估算项目的费用,该项目费用变化了___元。
