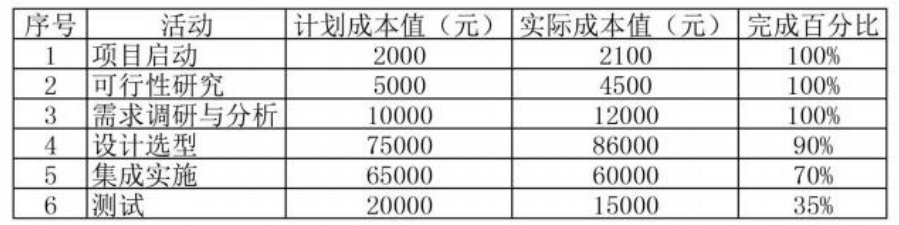

第 1小题:PV(1,2,3,4,5,6)=2000+5000+10000+75000+65000+20000=177000元;
AC(1,2,3,4,5,6)=2100+4500+12000+86000+60000+15000=179600元;
EV(1,2,3,4*0.9,5*0.7,6*0.35)=(2000×100%)+(5000×100%)+(10000×100%)+(75000×90%)+(65000×70%)+(20000×35%)=137000元;
CV=EV-AC=137000-179600=-42600元;
SV=EV-PV=137000-177000=-40000元;
CPI=EV/AC=137000÷179600=0.763;
SPI=EV/PV=137000÷177000=0.774;
因为CPI<1,SPI<1,所以项目状况为成本超支,进度滞后。
第 2小题:成本控制的主要工作内容:
①对造成成本基准变更的因素施加影响;
②确保所有变更请求都得到及时处理;
③当变更实际发生时,管理这些变更;
④保证潜在的成本超支不超过授权的项目阶段资金和总体资金;
⑤监督成本执行绩效,找出与成本基准的偏差;
⑥对照资金支出,监督工作绩效。
⑦防止错误的、不恰当的或未经批准的变更被纳入成本或资源使用报告中;
⑧向有关干系人报告所有经批准的变更及其相关成本;
⑨采取措施,将预期的成本超支控制在可接受的范围内。
