某信息系统项目包含如下A、B、C、D、E、F、G、H八个活动。各活动的历时估算和活动间的逻辑关系如下表所示(其中活动E的历时空缺):

第1小题、【主观题】

假设活动E的最乐观时间为1天,最可能时间为4天,最悲观时间为7天,请用三点估算法计算活动E的持续时间。

第2小题、【主观题】

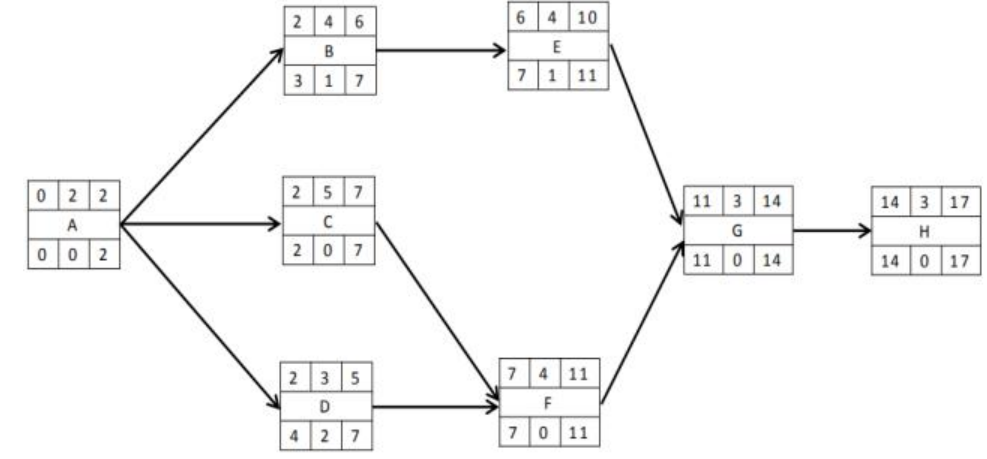

下图给出了该项目网络图的一部分。(该图仅为方便考生答题,空缺部分不需要在试卷或者答题纸上回答)根据上图并结合基于问题1的计算结果,请计算活动C、D、E的总浮动时间和自由浮动时间。

第3小题、【主观题】

基于问题2的计算结果,请计算:①该项目的关键路径②该项目的总工期。

第4小题、【主观题】

请指出缩短项目工期的方法
