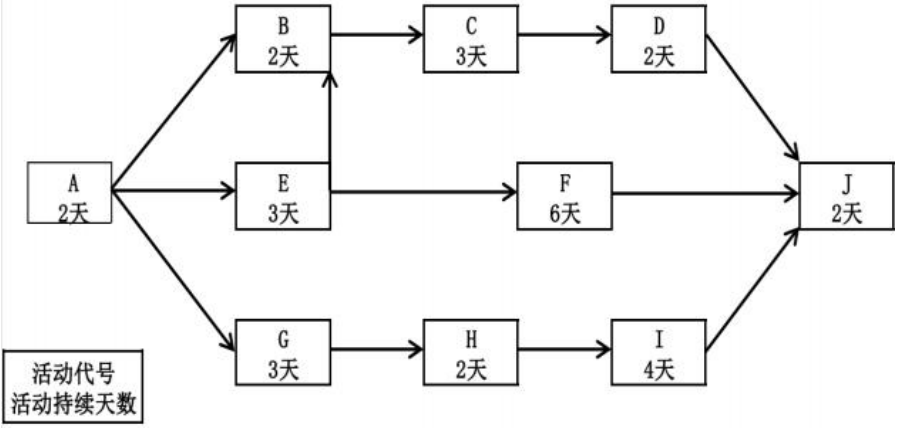

】项目经理在为某项目制定进度计划时绘制了如下所示的前导图(如图所示)。图中活动E和活动B之间为结束—结束关系,即活动E结束后活动B才能结束,其他活动之间的关系为结束—开始关系,即前一个活动结束,后一个活动才能开始。


第1小题、【主观题】

请指出该网络图的关键路径并计算出项目的计划总工期。

第2小题、【主观题】

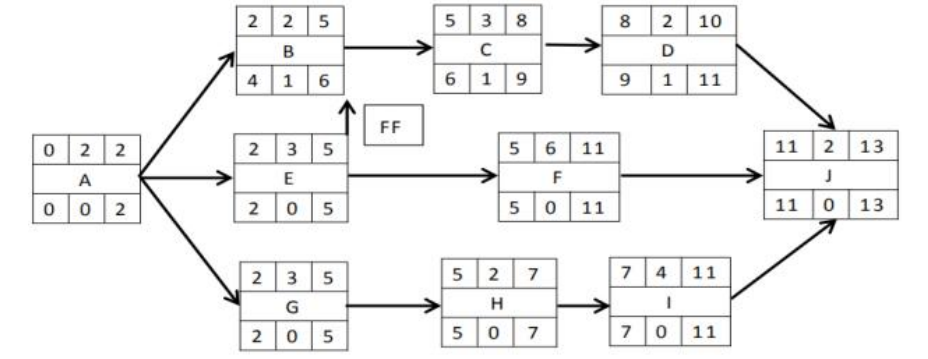

根据上面的前导图,活动C的总时差为(1)天,自由时差为(2)天。

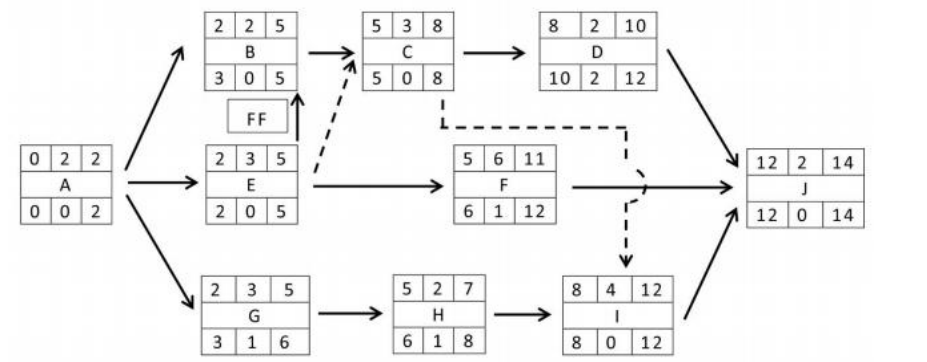

杨工是该项目的关键技术人员,他同一时间只能主持并参加一个活动。若杨工要主持并参与E、C、I三个活动那么项目工期将比原计划至少推迟(3)天。在这种情况下杨工所涉及的活动序列(含紧前和紧后活动)为(4)。

请将上面(1)到(4)处的答案填写在答题纸的对应栏内。


第3小题、【主观题】

针对问题2所述的情形,如仍让杨工主持并参与E、C、I三个活动,为避免项目延期,请结合网络图的具体活动顺序叙述项目经理可采取哪些措施。
