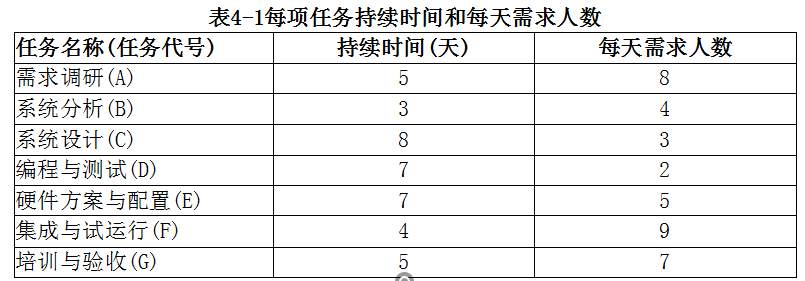

科信公司是一家大型电子商务企业,目前需要进行电子商务平台横向联网的整合和相关应用软件开发。项目计划从2020年1月1日开始,2020年1月22日完成,持续22天。表4-1所列是项目中每项任务持续时间和每天人员需求数。

每项任务的逻辑关系和部分时间信息如图4-1所示。

【问题1】(5分,每空0.5分)请根据图4-1的项目任务逻辑关系,计算并填写其中的(1)一(10)处空缺。
1、_______、2、_______、3、_______、4、_______、5、_______
6、_______、7、_______、8、_______、9、_______、10、_______
【问题2】(3分,每空1分)任务D的紧前任务是(11、__________)、(12、__________),任务E的紧后任务是(13、__________)。

【问题3】(4分,每空0.5分)请根据该项目网络图得出最早开始时间的甘特图,计算每天需要的劳动时数并填写完整表4-2中(14)-(21)处的空缺。
14、________、15、________16、________17、________18、________19、________、20、________、21、________
【问题4】(3分,每空1分)
(1)如果任务E工作持续时间调整到11天,那么该项目的关键路径为(22、______________)。
(2)如果把任务C工作持续时间调整到6天,那么该项目的关键路径为(23、______________),项目完成总工期为(24、______________)天。
