[阅读分析]

鸿烈公司接到一份新软件开发任务,用户希望公司做一个工作计划表,为合同签订做准备。表5-1是鸿烈公司制定的工作任务分解及工作计划时间表。

第1小题、【主观题】

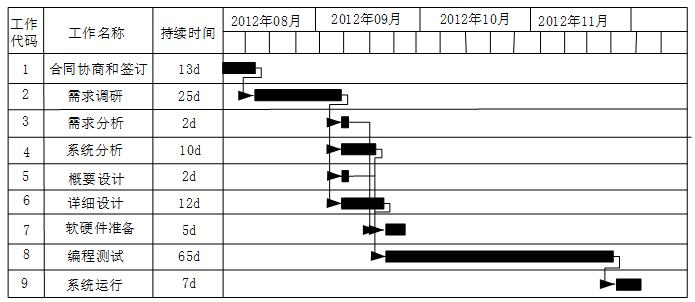

【问题1】 (4分)请根据表5-1的项目描述,画出以最早开始时间的项目里程碑甘特图(并标明逻辑关系)

第2小题、【填空题】

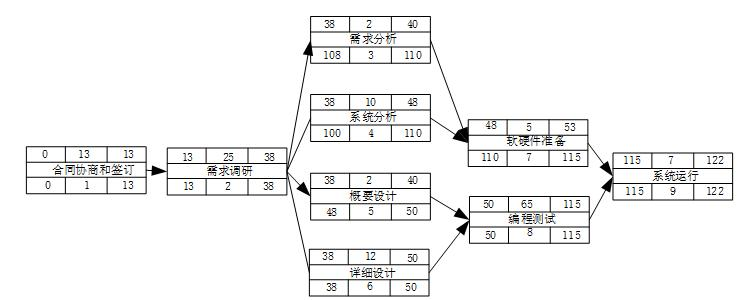

【问题2】 (4分)请根据表5-1和图5-1,计算工作代码为2、4、6、8的最晚开始时间和最晚完成时间并填写(1)~(8)空。图例及各节点信息如下:

1、______    2、______    3、______     4、______
5、______    6、______    7、______     8、______

第3小题、【主观题】

【问题3】  (7分)请根据表5-1和图5-1,在答题纸上将工作代码为2~8的节点放在工作代码为1和9的节点之间,并用箭线相连,完成该任务的网络图。
