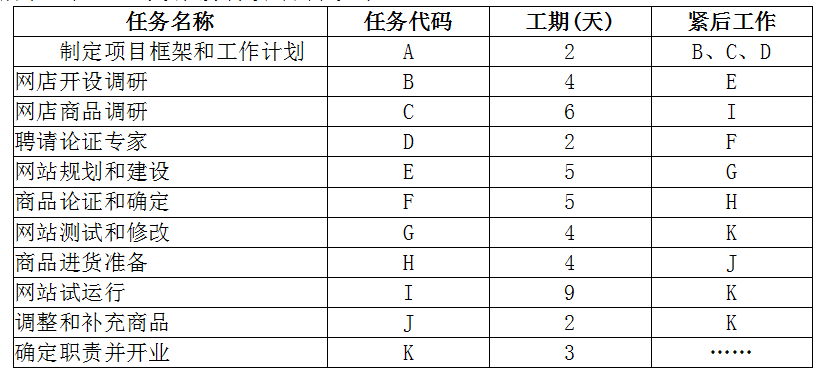

赵新锐是一名大学生,他申请了学校内大学生创新创业项目,计划建立一个网上商店,他制定的工作计划如表4-1所示。表4-1 每项任务持续时间表如下

【问题1】 (5分)按照表4-1,填写表4-2中各项任务的总时差和自由时差。表4-2每项任务持续时间表
1、______ 2、______ 3、______ 4、______ 5、______
6、______ 7、______ 8、______ 9、______ 10、______
【问题2】 (5分)项目在第14天时进行了检查,工作代码为G、I、H的检查情况见表4-3。请计算工作代码为G、I、H任务的进度状况并填空。表4-3检查工作进程记录表如下
11、______ 12、______ 13、______ 14、______ 15、______

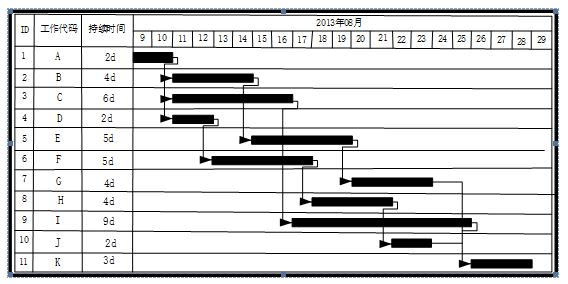

【问题3】 (5分):在答题纸对应位置完成项目里程碑甘特图(注:答题纸上的时间为每方格一天)
