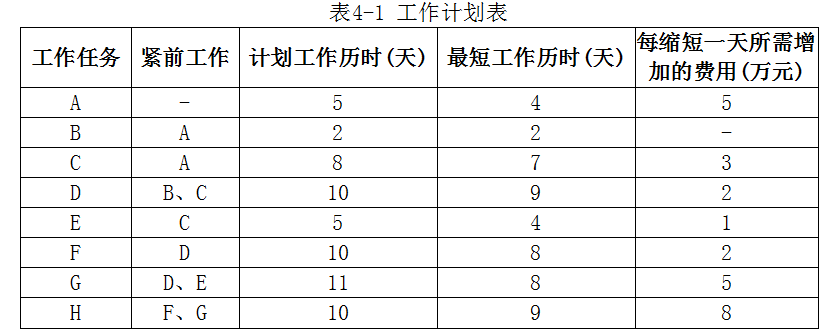

张某和同学毕业后参加大学生创业项目,创建了一个电子商务网站。最近张某负责电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明确,为了更好地对该项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目进度进行管理,经过分析,张某得到了一张工作计划表,如表4-1所示。
说明:为了表明各活动之间的逻辑关系,计算工期,张某将任务及有关属性用图4-1表示,然后根据工作计划表,绘制了单代号网络图。

【问题1】 (5分)
根据表4-1,张某需要完成此项目的单代号网络图。请帮助张某完善此项目的BCDG任务单代号网络图各参数,填写图4-2中的空(1)-(10),将解答填入答题纸相应位置。

B:1、______ 2、______
C:3、______ 4、______ 5、______
D:6、______ 7、______ 8、______
G:9、______ 10、______
【问题2】(4分)
(1)运用网络图,确定该项目的关键路径为( 11、______ )。
(2)项目完成的总工期( 12、______ )。
【问题3】(6分)
根据创业项目要求,项目工期要求缩短到39天完成,需要调整工作计划。请给出具体的工期压缩方案并计算需要增加的最少费用。
(1)最优压缩方案需要压缩的工作任务有:( 13、______ )、( 14、______ )、(15、______ )、( 16、______ )、( 17、______ )。
(2)需要增加的最少费用是( 18、______ )。
