您现在位置:题库练习> 软考中级> 电子商务设计师> 浏览试题
[阅读分析]

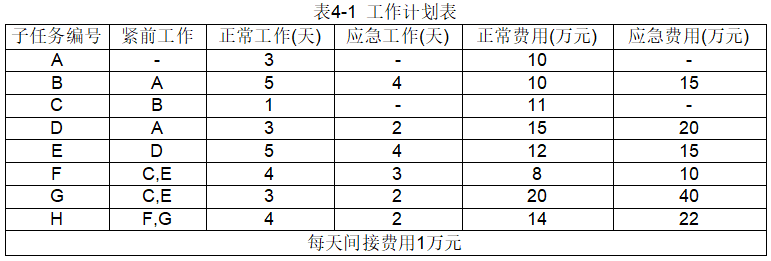

【进度题07】陈诚是某品牌公司的项目经理,有着丰富的项目管理经验,最近负责某电子商务系统开发的项目管理工作。该项目经过工作分解 后,子任务已经明确。为了更好地对该项目的开发过程进行监控,保证项目顺利完成,陈诚拟采用网络计划技术对项目进度进行 管理。经过分析,陈诚得到了一张工作计划表,如表4-1所示。

事件1:陈诚的工作计划得到了公司的认可,但是项目建设方(甲方)提出,因该项目涉及融资,希望建设工期能够提前2天,并可额外支付9万元的项目款。

事件2:陈诚将修改后的项目计划上报给了公司,公司请财务部估算项目的利润。

说明:为了表明各活动之间的逻辑关系,计算工期,有关属性用图4-1表示。


第1小题、【填空题】

 (4分)任务D与任务B是( 1)___依赖关系,任务F是任务H 的( 2 )___依赖关系。

任务G的最早开始时间为( 3 )___ ,任务C的总时差为(4)___

(1)和(2)备选答案:A.并行B.紧后C.紧前


第2小题、【填空题】

 (5分)运用网络图、各活动的工期、最早开始时间、最晚开始时间、最早结束时间、最晚结束时间、时差等相关知识,确定该项目的关键路径为A-(5)___-(6)___-(7)___-( 8)___。项目完成总工期为(9)___天。


第3小题、【填空题】

(6分)在事件1中,总工期需要缩短2天,应选择(10)___上的活动进行压缩。在满足建设方的工期要求时,要尽量节省费用,应首先选择(11)___的任务(12)___的活动进行压缩,然后选择任务

(13)___的活动进行压缩。

(10)、(11)的备选答案:

A.关键路径

B.非关键工作

C.正常费用最低

D.单位时间赶工(应急)成本最低

因此,综合事件1和事件2,项目缩短工期2天会增加赶工(应急)成本(14)___万元,

最终项目的利润可增加(15)___万元。


收藏 查看答案
