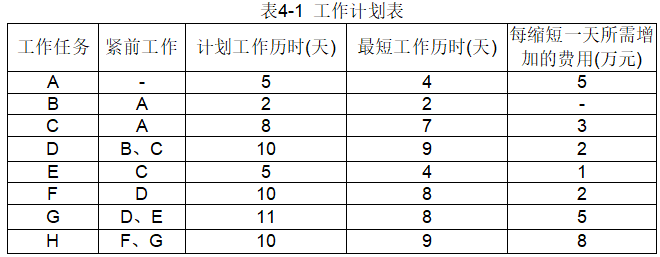

【进度题06】张某和同学毕业后参加大学生创业项目,创建了一个电子商务网站。最近张某负责电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明确,为了更好地对该项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目 进度进行管理,经过分析,张某得到了一张工作计划表,如表4-1所示。

说明:为了表明各活动之间的逻辑关系,计算工期,张某将任务及有关属性用图4-1表示,然后根据工作计划表,绘制了单代号网络图。

(5分)根据表4-1,张某需要完成此项目的单代号网络图。请帮助张某完善此项目的BCDG任务单代号网络图各参数,填写图4-2中的空(1)-(10),将解答填入答题纸相应位置。
(1)___(2)___(3)___(4)___(5)___(6)___(7)___(8)___(9)___(10)___
(4分)(1)运用网络图,确定该项目的关键路径为(____)。
(2)项目完成的总工期(____)。
(6分)
根据创业项目要求,项目工期要求缩短到39天完成,需要调整工作计划。请给出具体的工期压缩方案并计算需要增加的最少费用。
(1)最优压缩方案需要压缩的工作任务有:(___)、(___)、(___)、(___)、(___)。
(2)需要增加的最少费用是(___)。
(6分)
根据创业项目要求,项目工期要求缩短到39天完成,需要调整工作计划。请给出具体的工期压缩方案并计算需要增加的最少费用。
(1)最优压缩方案需要压缩的工作任务有:(___)、(___)、(___)、(___)、(___)。
(2)需要增加的最少费用是(___)。
