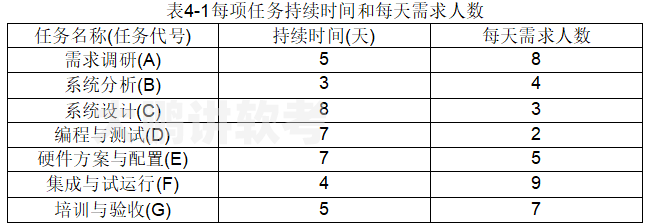

【进度题01】科信公司是一家大型电子商务企业,目前需要进行电子商务平台横向联网的整合和相关应用软件开发。项目计划从2020年1月1日开始,2020年1月22日完成,持续22天。表4-1所列是项目中每项任务持续时间和每天人员需求数。
每项任务的逻辑关系和部分时间信息如图4-1所示。
(5分,每空0.5分)请根据图4-1的项目任务逻辑关系,计算并填写其中的(1)---(10)处空缺。
(1)___ (2)___ (3)___ (4)___ (5)___
(6)___ (7)___ (8)___ (9)___ (10)___
(3分,每空1分)任务D的紧前任务是(11) ___ 、 (12)___ ,任务E的紧后任务是(13)___ 。
(4分,每空0.5分)请根据该项目网络图得出最早开始时间的甘特图,计算每天需要的劳动时数并填写完整表4-2中(14)-(21)处的空缺。
14___15___16___17___18___19___20___21___
【问题4】(3分,每空1分)
(1)如果任务E工作持续时间调整到11天,那么该项目的关键路径为(22)________________。
(2)如果把任务C工作持续时间调整到6天,那么该项目的关键路径为(23)________________,项目完成总工期为(24)________________天。
